為提升項目管理水平,實現項目的提質增效,一分公司合周高速壽潁段路基03標項目深入貫徹落實公司“項目基礎管理年”活動,圍繞主題,統一思想,凝聚共識,切實將活動落實落地。
明確目標任務,明晰工作思路
項目部第一時間召開“項目基礎管理年”活動部署會議,組織全體職工學習文件精神,宣讀活動實施方案和活動綱要,詳細解讀了公司開展“項目基礎管理年”活動的重要意義,切實將活動要求深入到每一位員工。
加強進度管理,提高履約能力
項目開工之初,當?shù)匦陆ü讽?xiàng)目多,土源緊張,項目部進場前勘察現場,利用無人機全斷面、全樁號采集第一手地貌數據并時溝通當?shù)貒?guó)土局,合理定位取土場位置,快速鎖定取土資源。
又遇疫情暴發,各種地材均無法進場,大大延誤了工期進度。項目部改變思路,決定將所有資源用于關鍵性節點工程汲河特大橋的施工,確保了汛期來臨前樁基全部結束,這一做法大大加快了項目進度。
同時項目部結合實際,制定了項目部進度管理辦法,截至2022年11月底,項目年度累計完成產值51160萬元,完成本年度計劃的91%。
聚焦成本管理,壓實成本管理責任
項目部成立了成本管理小組,重點落實項目成本管理,從公司制度宣貫到項目制度建立,從目標成本的確立及分解到成本數據的歸集及核算,從成本月度分析到成本糾偏落實,循因施策、精準糾偏,出謀劃策,著力解決成本管控問題,如針對鋼構大棚建設采取鋼構大棚租賃模式,較傳統自購模式約節省成本200萬、變更取消虧損項目鋼便橋等。
加強項目物資管理,強化材料成本分析
系統梳理物資過程管控,檢查管理體系建設、公司制度執行等情況,材料部專人著重審核材料出入庫及領用手續,周轉材料的收、發、存、領、用、退手續。強化材料“限價限量”管理,落實人工、材料量?jī)r(jià)分離管控責任。

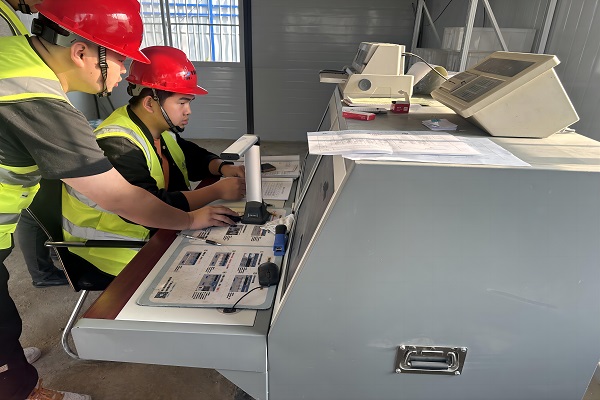

根據公司要求,黃砂、碎石等地材采取集采模式,杜絕材料浪費,實行限額領料、包干使用、定制采購、余料利用,杜絕跑冒滴漏,此外材料會計每月結算時,嚴格按照合同約定及磅單量進行結算,強化材料成本分析,統一標準。此外,項目部已安裝物料驗收系統,有效地利用信息化手段進行材料管理。
自開展“項目基礎管理年”活動以來,合周高速壽潁段路基03標項目部以強化項目督導為抓手,打基礎、固強項、補短板,持續推動項目管控升級,促進公司持續、健康、穩定發展!
